  2016年的基础建设很是火热,不少地方都在建设铁路或者是地铁项目,二其中不可缺少的附属产品就是RPC盖板,今天保定巨弘建材公司给大家介绍一下RPC盖板的施工工艺以及后期养护安装。
  一:RPC盖板材料的配制和灌注工艺
  1.对于水泥混凝土原料及添加材质搅拌过程中,搅拌折本应为强制式搅拌机,搅拌速度不能低于45转每分钟。
  2.RPC盖板材料的水胶比例应不大于0.2。
  3.在配置RPC盖板材料混合物搅拌时,水泥、专用傪合料干燥状态的用量均按质量计算,称量应该准确到正负1%,骨料采用干燥骨料,用量按质量计,称量应准确到正负2%。水、外加剂的用量按质量计算,称量应准确到正负5%。
  4.针对预制RPC盖板投料顺序应为骨料、钢纤维、水泥、复合掺合料、水、化学增强剂这一过程,干料先预搅拌4分钟,加水、化学增强剂在搅拌4分钟。
  5.搅拌完毕的活性粉末混凝土材料拌合物坍落度宜控制在140-180毫米。
  6.拌合物应当中20分钟之内灌筑完毕,单一构件应采用RPC盖板模具一次浇筑成型。
     7.RPC材料搅拌、运输、浇筑及构件静停应在10摄氏度以上的环境下完成。
  8.在浇筑RPC盖板构件过程中,应随机制作RPC盖板材料测试件,成型模采用ABS塑料材质的RPC盖板模具,应随RPC盖板构件同条件下成型及养护测试。
  9.RPC盖板原材料抗压强度、抗拉强度、弹性模量、抗渗等级、氯离子渗透系数、抗冻融性能应满足以下设计要求:
  RPC盖板抗压强度大于等于130MPa,抗折强度大于等于16MPa,弹性模量大于等于46GPa,抗渗等级大于等于P50,氯离子渗透量小于等于40Coul及抗冻标号大于等于F600。

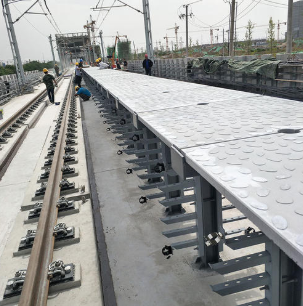

RPC盖板
  二:RPC盖板养护
  成型完毕的RPC盖板养护分为静停、初养、终养及自然养护四个阶段,整齐养护时温度采用自动控制系统,具体要求如下:
  1.静停,成型后的构件静停环境温度在10摄氏度以上,相对湿度为60%,时间不小于6小时。
  2.初养,静停之后针对RPC盖板进行蒸气养护,升温速度控制在12摄氏度/小时之内。
     3.拆模,初养完毕予以拆模,可讲RPC盖板塑料模具安置于振动台进行脱模处理,脱模时候应保障RPC盖板温度与环境温差不大于20摄氏度。
  4.终养,脱模之后的RPC盖板还需进行升温、恒温、降温三个养护阶段,升温速度不大于12摄氏度每小时,降温速度不大于15摄氏度每小时,恒温温度则控制在65-75摄氏度之间,恒温养护时间不小于48小时。
  5.自然养护,养护环境高于10摄氏度,并对RPC盖板进行洒水养护,时间不少于7天,养护环境温度过低应按冬季施工处理,采取保温措施。
  三:RPC盖板安装流程
  1.RPC盖板应采取集中工厂预制成型,制造、运输及安装过程应保持棱角完整。
  2.安装时应注意RPC盖板正反面不得颠倒,正面花纹应按照图纸要求设置。
  3.安装前应对电缆槽竖墙及防护墙平台用砂浆找平,保证RPC盖板安装平稳。
  4.在电缆上下桥锯齿孔处人行道盖板应增加相应的警示标志。
